Antes de configurar uma ferramenta de gestão contratual, escolha um problema que o projeto precisa resolver. Pode ser a versão aprovada que se perde antes do envio ou a entrega do fornecedor que fica sem responsável pelo acompanhamento. Sem esse recorte, a implantação acumula funcionalidades, mas não oferece uma forma clara de avaliar o resultado.
Para implementar CLM, comece pelo diagnóstico do processo, limite um piloto e defina seus critérios de aceite antes de executá-lo. Critérios de aceite são as condições observáveis que a empresa usa para decidir se o fluxo pode avançar, precisa de correção ou deve ser interrompido.
O exemplo deste guia é fictício: uma empresa quer organizar a contratação de manutenção de equipamentos. O plano preenchido e os cenários de avaliação servem como referência para preparar seu projeto, não representam uma implantação realizada ou testes de uma plataforma específica.
Diagnostique onde o contrato deixa de avançar
Selecione um percurso contratual real da empresa e acompanhe suas passagens de trabalho. Para cada etapa, identifique o que a pessoa recebe, qual ação executa e que registro entrega ao próximo responsável. Isso mostra onde a dificuldade acontece, sem atribuir todos os problemas à falta de software.
Use registros disponíveis, como solicitações devolvidas, minutas revisadas e pendências de assinatura. Se a operação não registra o motivo de uma espera, trate isso como informação a levantar, sem presumir que a etapa é desnecessária ou que a ferramenta atual falhou.
No exemplo fictício de contratação de manutenção, o comprador recebe pedidos sem a relação dos equipamentos. O jurídico começa a revisão, mas o escopo muda durante a negociação; depois da assinatura, a área solicitante nem sempre recebe o documento final.
Esses são problemas diferentes: qualidade da solicitação, controle das alterações e passagem para a execução. Um diagnóstico útil registra cada um separadamente, com a consequência observada e a pessoa que pode esclarecer o funcionamento atual.
O conteúdo sobre o ciclo de vida dos contratos ajuda a localizar as etapas relevantes. Para este projeto, aprofunde apenas o percurso selecionado: não é necessário redesenhar todas as contratações antes de começar o piloto.
Se a empresa quiser comparar o desempenho antes e depois, estabeleça a mesma definição de início e fim. Meça separadamente, por exemplo, o percurso entre pedido completo e liberação do documento e a passagem entre liberação e assinatura concluída; registre também devoluções por dados incompletos, sem confundi-las com negociação legítima.
Descreva o resultado desejado em termos de trabalho. “Organizar a contratação de manutenção” é amplo; “liberar para assinatura uma versão aprovada e entregar o arquivo final ao responsável pelas entregas” permite identificar o que precisa ser verificado.
Defina o escopo e os responsáveis pelo piloto
Escolha um recorte representativo que a equipe consiga acompanhar até o resultado. O piloto precisa revelar dificuldades do processo, mas também permitir correções sem envolver toda a operação de uma vez. Sua duração depende das etapas e dos eventos que devem ser observados, não de um prazo universal de implantação.
O plano abaixo exemplifica uma contratação de manutenção. Os papéis e as decisões devem ser adaptados à estrutura e às regras da sua empresa.
| Campo do plano | Exemplo preenchido |
|---|---|
| Problema selecionado | Mudanças de escopo não ficam associadas à aprovação; a operação recebe o documento final sem uma passagem definida |
| Contratação incluída | Manutenção de equipamentos de uma unidade, do pedido à verificação da entrega prevista no piloto |
| Fora do escopo inicial | Outras unidades, outros tipos de contrato e migração integral do acervo |
| Entrada necessária | Pedido com equipamentos, serviço solicitado, área responsável e condições a avaliar |
| Responsáveis | Solicitante completa o pedido; compras conduz a contratação; jurídico revisa; aprovador decide; gestor do contrato acompanha a entrega; TI cuida dos componentes técnicos |
| Resultado esperado | Versão autorizada identificável, formalização acompanhada e entrega associada a um responsável |
| Registros a reunir | Pedido, versão revisada, aprovação, documento final e registro de cumprimento ou divergência |
| Decisão de encerramento | Responsável pelo projeto reúne os pareceres das áreas e registra ampliar, corrigir ou interromper |
Indique também quem decide quando as áreas discordam. Se compras considera a contratação pronta, mas o aprovador identifica uma mudança não avaliada, alguém precisa ter autoridade para devolver o processo à revisão.
Diferencie o responsável pela implantação de quem continuará operando o fluxo. O primeiro coordena o projeto; os demais precisam conseguir executar suas tarefas quando o acompanhamento intensivo do piloto terminar.
Os princípios de gestão de contratos ajudam a relacionar responsabilidades ao acompanhamento do acordo. No piloto, transforme essa organização em nomes ou funções com substitutos definidos e acesso ao que precisam consultar.
Prepare os dados e configure o fluxo escolhido
Antes de migrar arquivos, determine quais dados sustentam o percurso selecionado. No exemplo, o pedido precisa indicar os equipamentos e o serviço; o registro contratual deve permitir localizar as partes, a versão autorizada e o responsável pelo acompanhamento.
Separe prazos com finalidades diferentes. A data prevista para uma entrega, o encerramento da vigência e o limite para comunicar uma decisão de renovação não devem ser tratados como se fossem o mesmo campo. Registre cada informação conforme as condições do contrato, sem criar prazos padronizados que o documento não estabelece.
Comece por uma amostra de arquivos que permita verificar a qualidade da migração. Depois da carga, compare o documento com seu registro: os dados correspondem, os anexos estão vinculados e as pessoas certas conseguem encontrá-los?
A gestão de documentos dá suporte à organização dos arquivos. Na implantação, acrescente a conferência das permissões: quem solicita, revisa, aprova e acompanha pode precisar de acessos diferentes, inclusive quando alguém muda de função.
Defina onde cada tarefa será executada. Uma atividade pode estar no próprio software, em um sistema integrado ou em um procedimento manual; o importante é que a passagem entre essas partes tenha responsável e registro verificável.
A escolha deve respeitar as diferenças entre CLM e assinatura eletrônica. A coleta de assinaturas pode ser um componente do fluxo, enquanto revisão interna, aprovação e acompanhamento das obrigações exigem controles próprios, conforme a combinação utilizada.
Se houver integração, documente qual sistema fornece cada informação e como identificar uma atualização pendente. A automação de processos precisa incluir o tratamento de falhas: automatizar a passagem não elimina a necessidade de saber quem age quando ela não termina.
Teste o percurso e as exceções do contrato
Prepare uma avaliação controlada antes de colocar contratações reais no novo fluxo. Use documentos fictícios identificados como teste e confirme que os envios e as permissões não envolverão pessoas ou dados de produção por engano.
Uma demonstração feita pelo fornecedor ajuda a conhecer os recursos. Uma avaliação com documentos fictícios permite à equipe verificar o desenho escolhido; já o piloto operacional envolve trabalho real, com autorização, acompanhamento e regras de uso definidas pela empresa. Registre qual dessas situações está sendo executada.

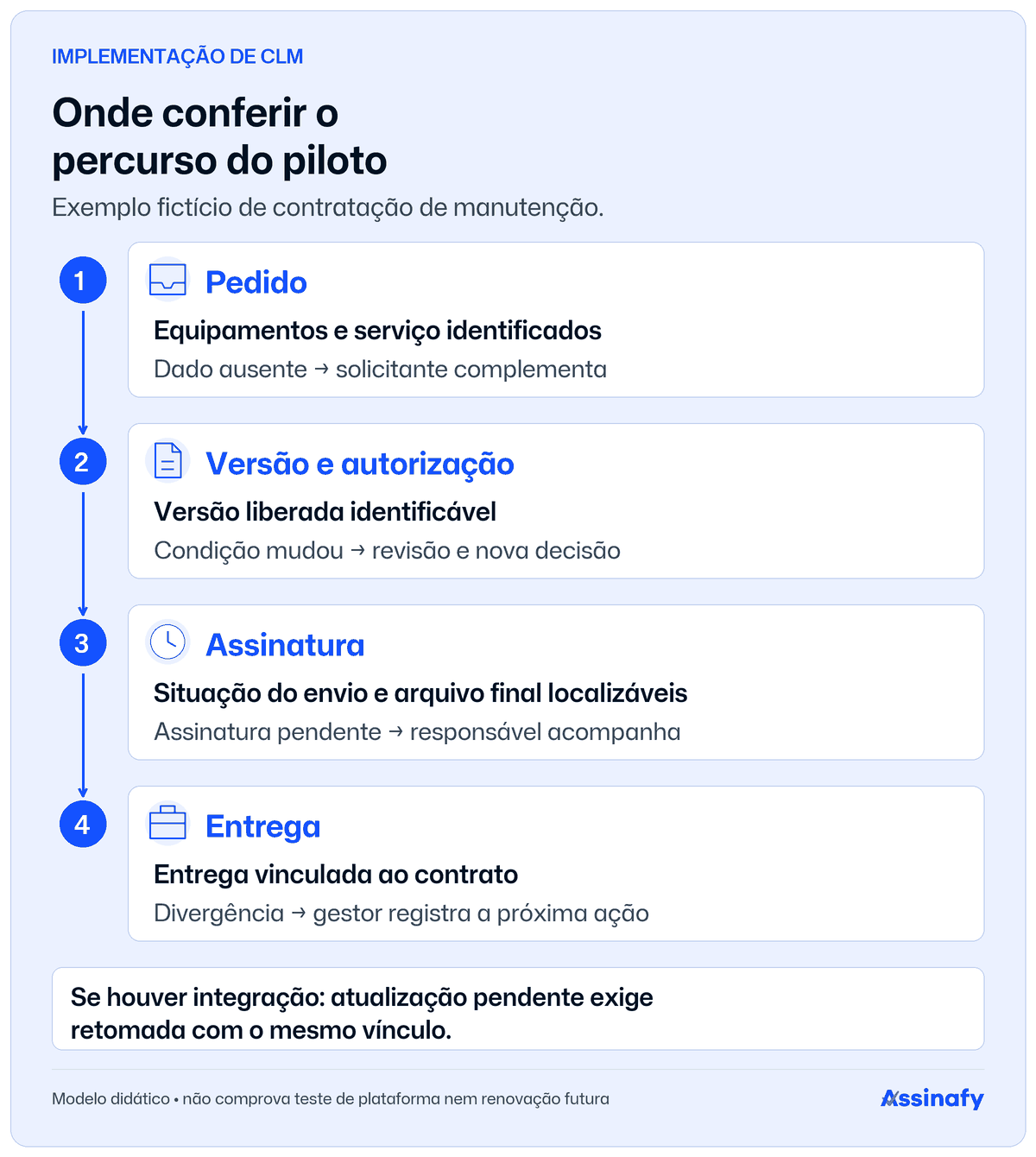

No caso da manutenção, percorra o pedido completo até o registro de uma entrega de exemplo. Observe se cada responsável encontra sua tarefa e se a passagem seguinte recebe as informações necessárias, sem depender de instruções informais do coordenador.
Depois, introduza exceções planejadas. Envie um pedido sem a relação dos equipamentos e verifique se ele é devolvido para complementação, com o motivo registrado e uma forma de retomada.
Mude uma condição após a aprovação. A equipe deve conseguir identificar a alteração, encaminhá-la à revisão prevista e distinguir qual versão está liberada para envio; a análise de contratos continua necessária para avaliar o conteúdo, independentemente da ferramenta.
Também represente uma assinatura pendente e uma entrega divergente. O objetivo é verificar se o processo mantém uma próxima ação e um responsável, em vez de apresentar todo o contrato como concluído por causa do avanço de uma etapa.
Etapas futuras exigem outra ressalva: um piloto curto não comprova o acompanhamento de uma renovação que ainda não ocorreu. Você pode avaliar um cenário fictício de aviso e decisão, mas deve registrá-lo como simulação e manter a conferência operacional prevista para quando o evento real acontecer.
Quando houver integração, simule de forma controlada uma atualização não concluída. A equipe precisa localizar a pendência e retomar a tarefa sem criar outro contrato ou perder o vínculo com o documento existente.

Estabeleça critérios de aceite antes de avaliar o resultado
Escreva os critérios antes da execução dos cenários, para que a avaliação não dependa apenas da impressão de quem participou. Cada critério deve relacionar uma situação a um resultado observável e indicar quem valida a evidência.
A matriz a seguir é uma proposta para o exemplo fictício. Ela não declara que um produto possui esses recursos nem substitui a definição de requisitos pela empresa.
| Cenário | Resultado esperado | Evidência a conferir | Responsável pela validação | Decisão se não atender |
|---|---|---|---|---|
| Pedido incompleto | Solicitação retorna para complementação, com motivo e responsável | Pedido devolvido e retomada após o ajuste | Área solicitante e compras | Corrigir a entrada e repetir o cenário |
| Alteração após aprovação | Mudança segue para a revisão definida antes de novo envio | Versão alterada, decisão e versão liberada identificáveis | Jurídico e aprovador | Suspender o avanço dessa condição e revisar o controle |
| Assinatura pendente | Situação fica identificável, com ação de acompanhamento atribuída | Documento e pendência localizados pelo responsável | Responsável pelo envio | Corrigir acompanhamento antes de ampliar |
| Entrega divergente | Divergência fica ligada ao contrato e recebe encaminhamento | Registro da diferença, responsável e próxima ação | Gestor do contrato | Ajustar tratamento e reavaliar |
| Atualização entre sistemas não concluída | Pendência é identificada e retomada preservando o vínculo | Registro relacionado ao mesmo contrato e documento | TI e responsável operacional | Corrigir integração e repetir a avaliação |
Evite critérios como “fluxo intuitivo” ou “processo funcionando” sem explicação. Peça que alguém execute a tarefa com as instruções disponíveis e localize os registros esperados; anote onde precisou de ajuda e o que faltou para concluir.
Registre cada resultado com o cenário, a evidência observada e a decisão do validador. Se uma etapa tiver dependência externa ou não puder ser avaliada, marque-a como pendente, sem converter ausência de teste em aprovação.
Um ajuste só pode ser considerado validado depois de uma nova conferência do cenário afetado. Se a mudança alterar permissões, dados ou a passagem entre etapas, reavalie também essas dependências antes de encerrar a pendência.
Decida se é hora de ampliar, corrigir ou interromper

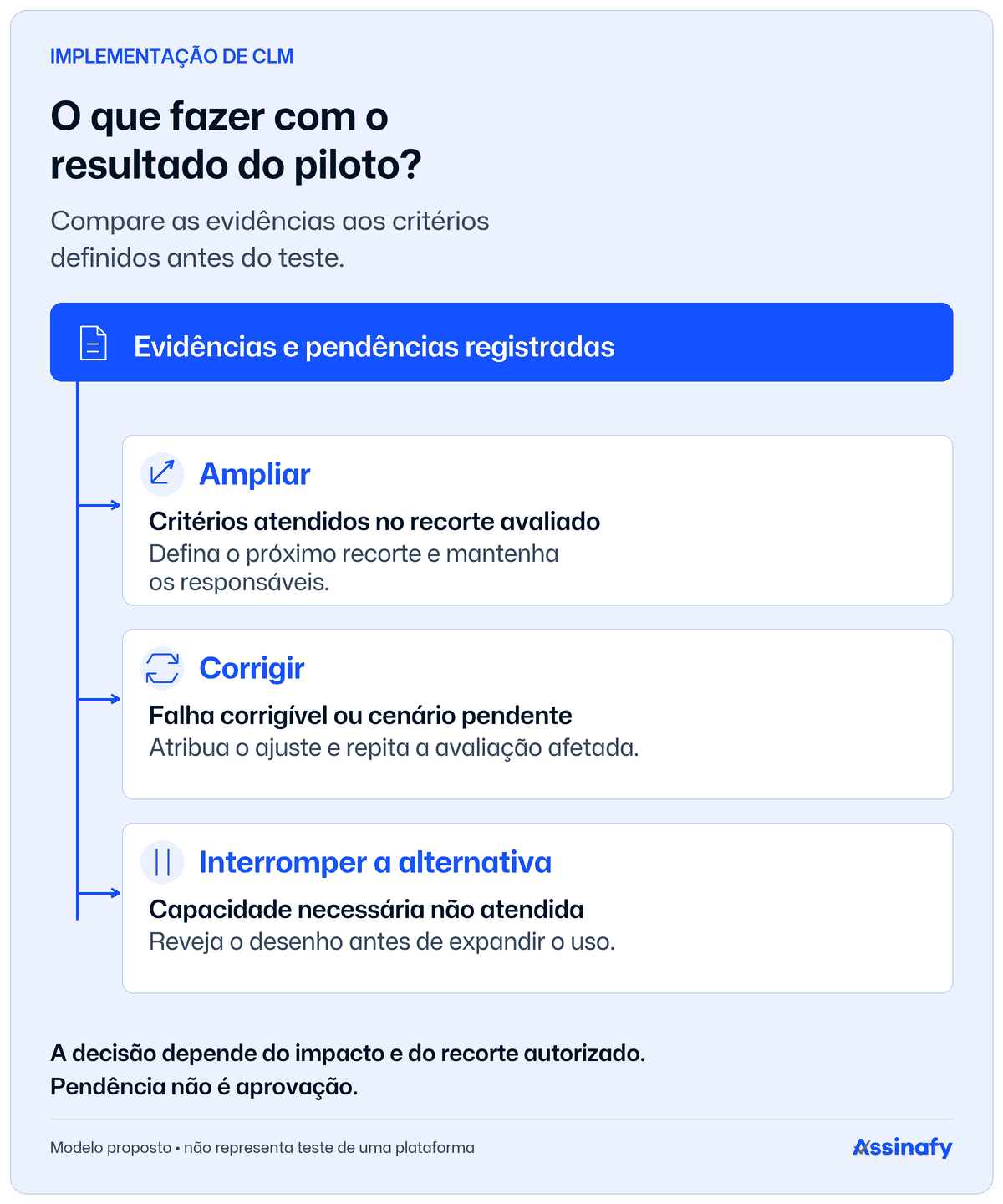

Reúna os responsáveis com a matriz preenchida e os registros encontrados. A decisão de ampliar deve considerar o percurso completo do recorte escolhido e as exceções relevantes, incluindo as tarefas que continuarão manuais.
Se o problema for corrigível, defina a mudança, o responsável e quais cenários precisam ser repetidos. Se uma capacidade necessária não estiver disponível, revise o desenho ou interrompa aquela alternativa, sem expandir o uso apenas para justificar o investimento já realizado.
Antes de ampliar, confirme como o processo será sustentado. A empresa precisa de responsáveis pela administração dos acessos, orientação dos usuários, tratamento de falhas e atualização das regras quando a operação mudar.
Verifique também como recuperar documentos e registros fora da ferramenta. Uma exportação demonstrada, seguida da conferência dos arquivos e dos vínculos necessários, ajuda a avaliar a continuidade do trabalho e a preparação para uma eventual mudança de sistema.
O próximo recorte pode ser outra unidade ou modalidade contratual, conforme o que foi aprendido. Amplie de forma que a equipe consiga distinguir problemas novos daqueles já identificados no piloto, preservando um registro das alterações e de suas validações.

Na etapa de formalização, a plataforma de assinatura eletrônica da Assinafy permite enviar documentos para assinatura e acompanhar sua situação. Se esse componente fizer parte do seu recorte, avalie o envio e o acompanhamento com um documento de exemplo, mantendo os critérios de aceite definidos para o processo da empresa.
